Подъездная дорога к площадке

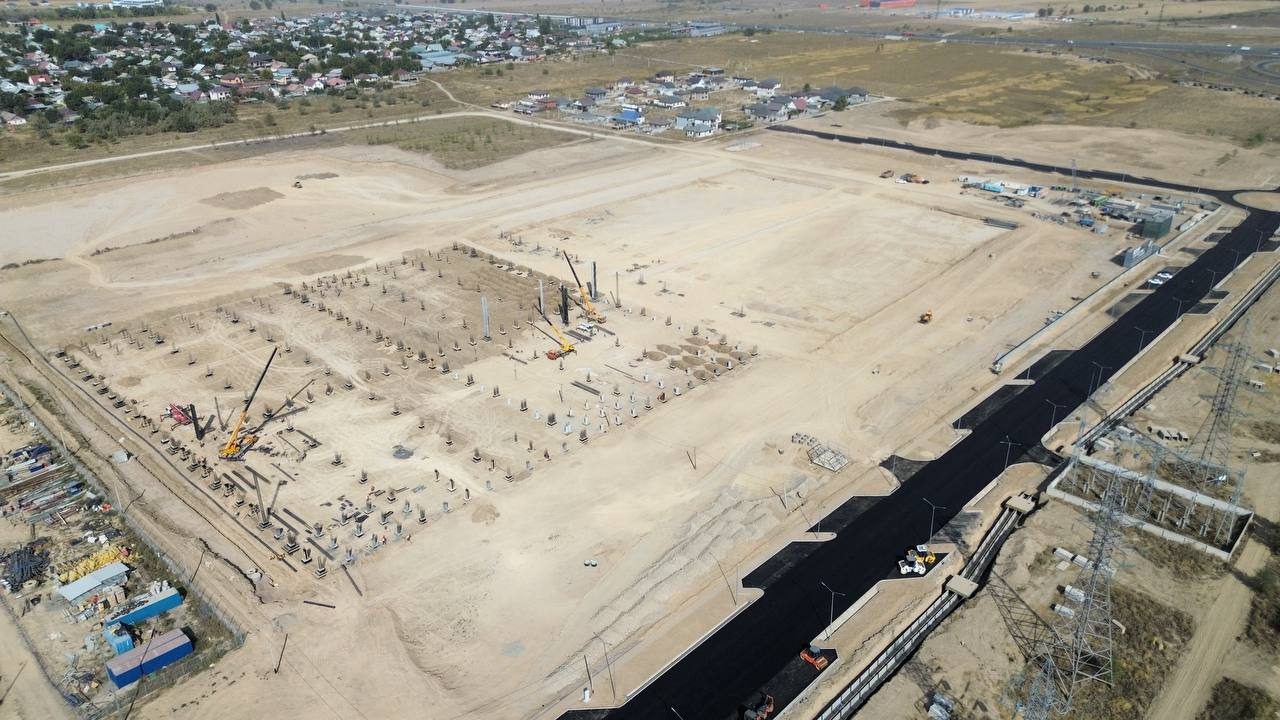

Вид на площадку с подъездной дороги: уложено асфальтовое покрытие и разметка, вдоль участка установлены опоры освещения. За ограждением видны ряды арматурных выпусков и монолитных колонн первой очереди.

Статус на 12 ноября 2026
Вид на площадку с подъездной дороги: уложено асфальтовое покрытие и разметка, вдоль участка установлены опоры освещения. За ограждением видны ряды арматурных выпусков и монолитных колонн первой очереди.

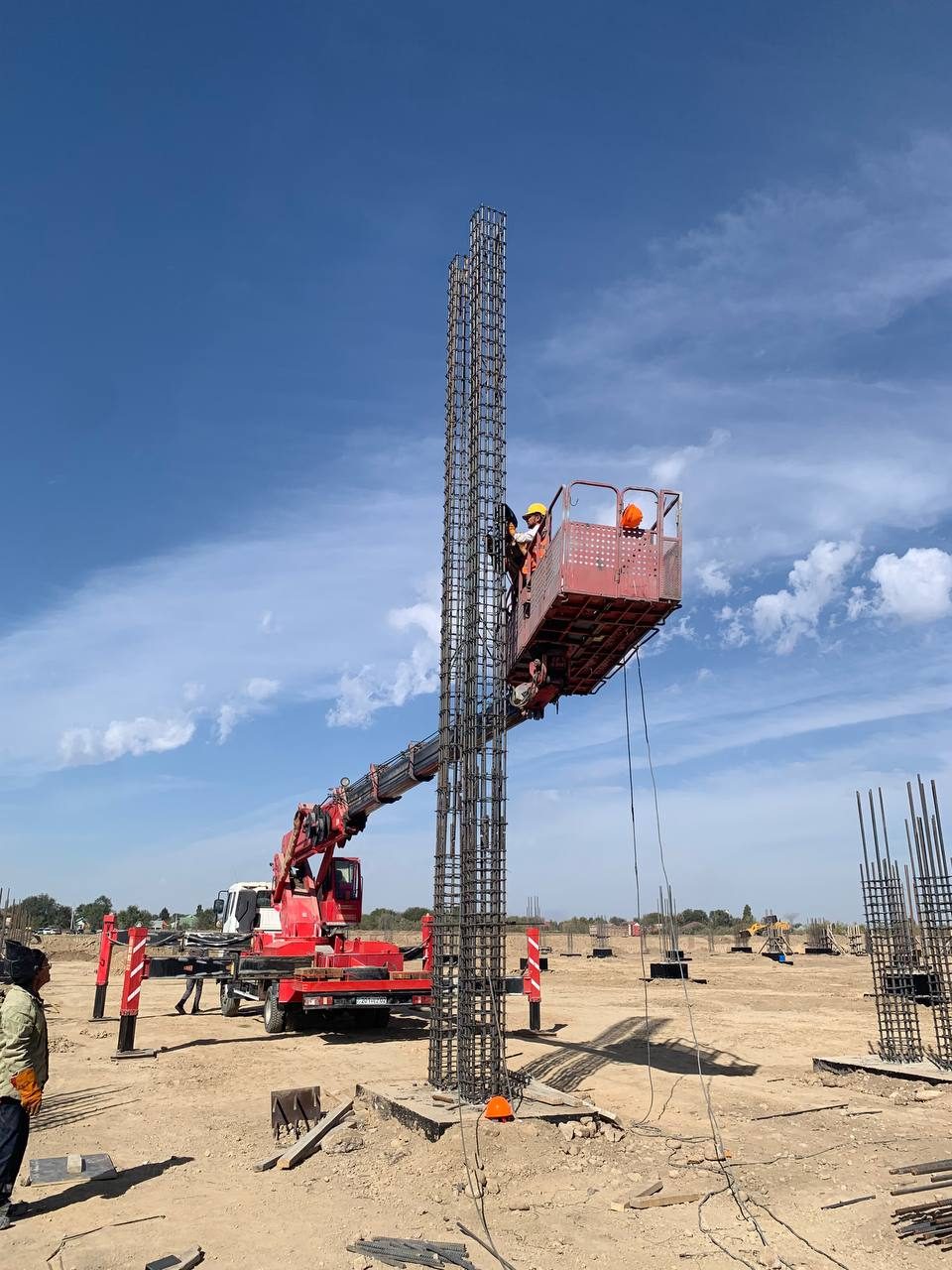

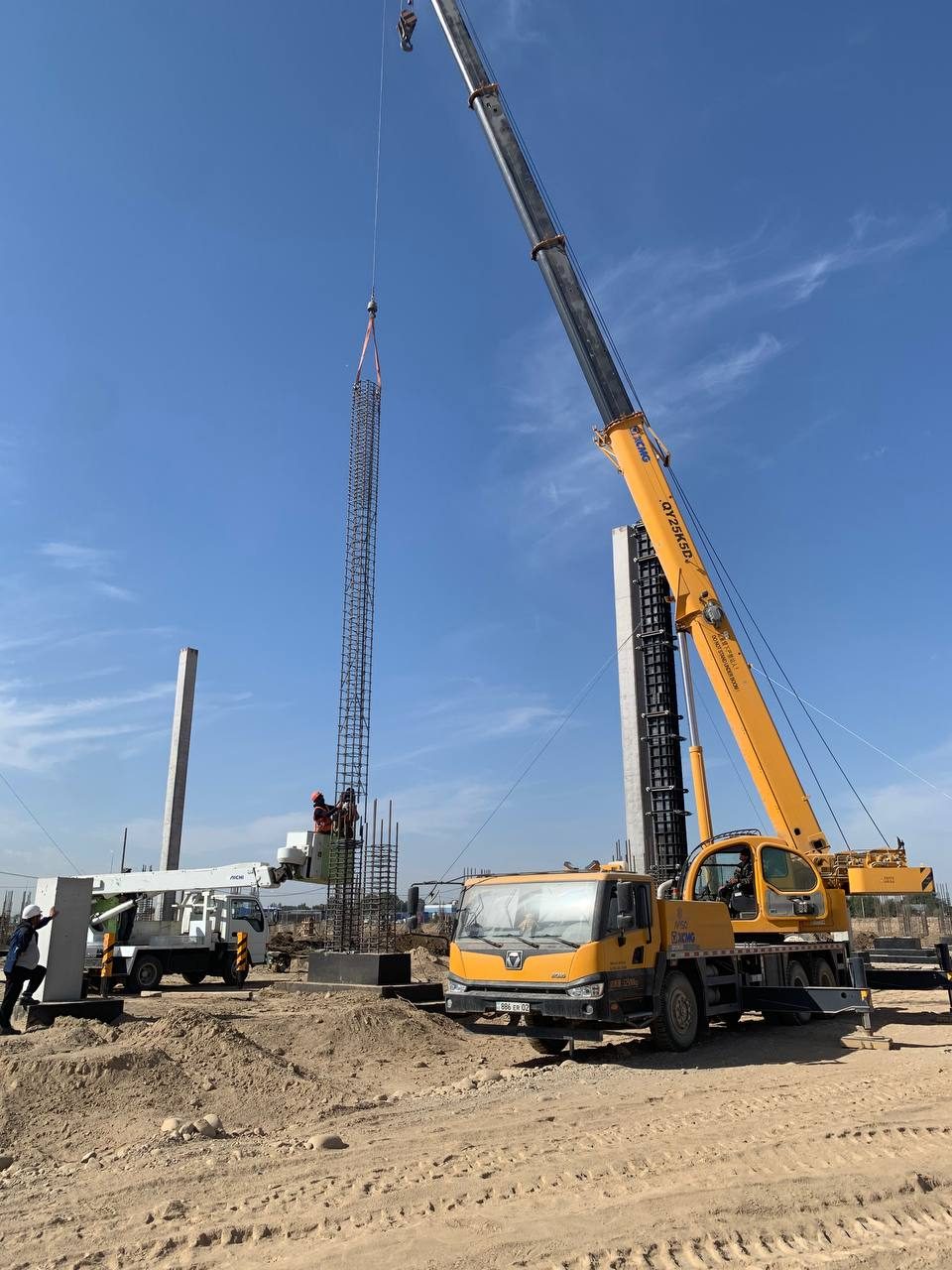

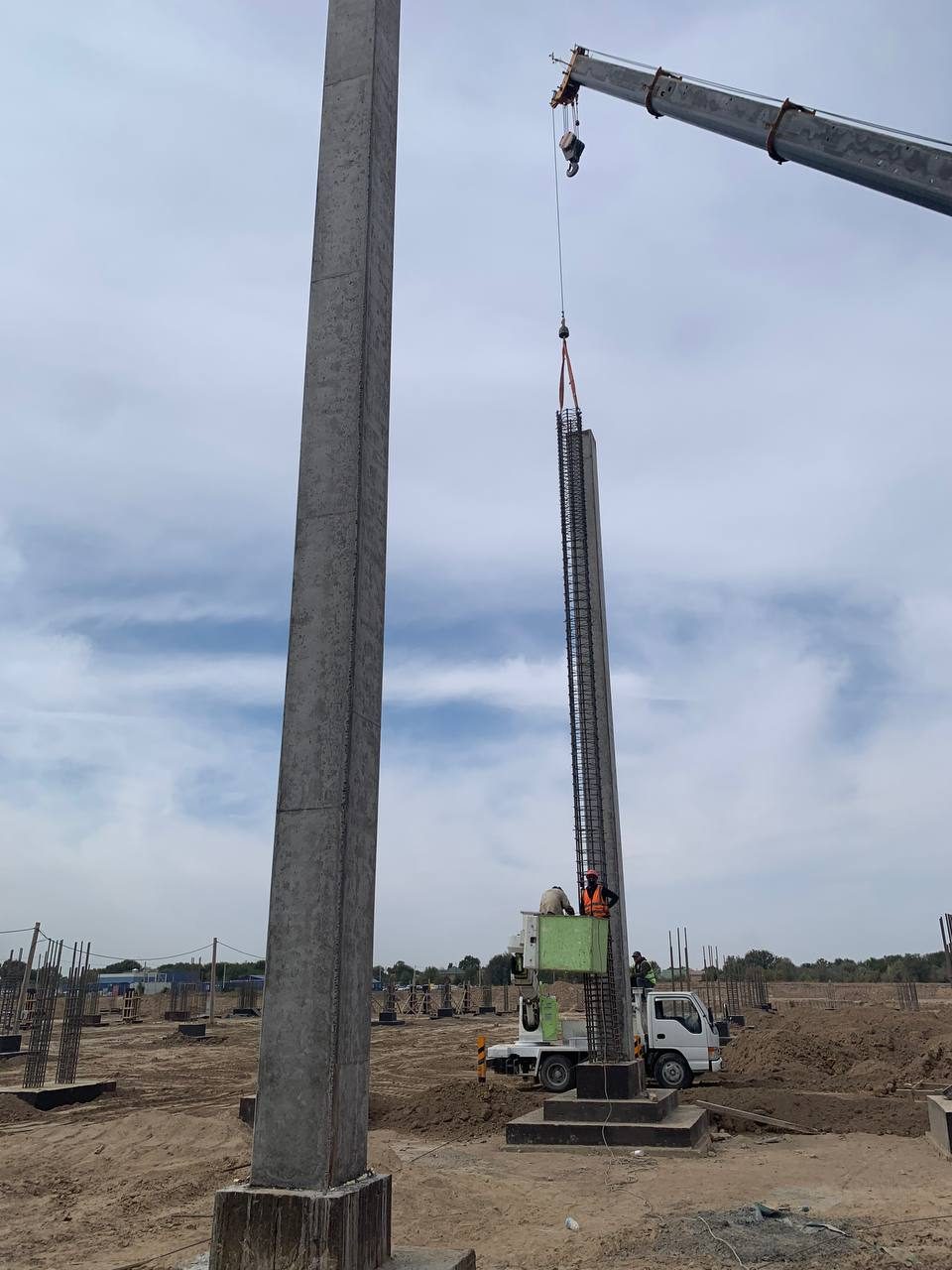

Автокран подаёт опалубку на очередную монолитную колонну, рядом работают монтажники. Сетка колонн первой очереди выходит на проектную геометрию; параллельно продолжается бетонирование ростверков и устройство инженерных сетей.
Отобраны керны бетона для испытаний прочности. Контроль образцов — обязательный этап приёмки монолитных конструкций перед снятием опалубки и передачей захваток под следующие работы.

Свежеуложенный бетон ростверка с выпусками арматуры: после набора прочности на этих опорах будут смонтированы колонны каркаса. Работы ведутся последовательно по захваткам.

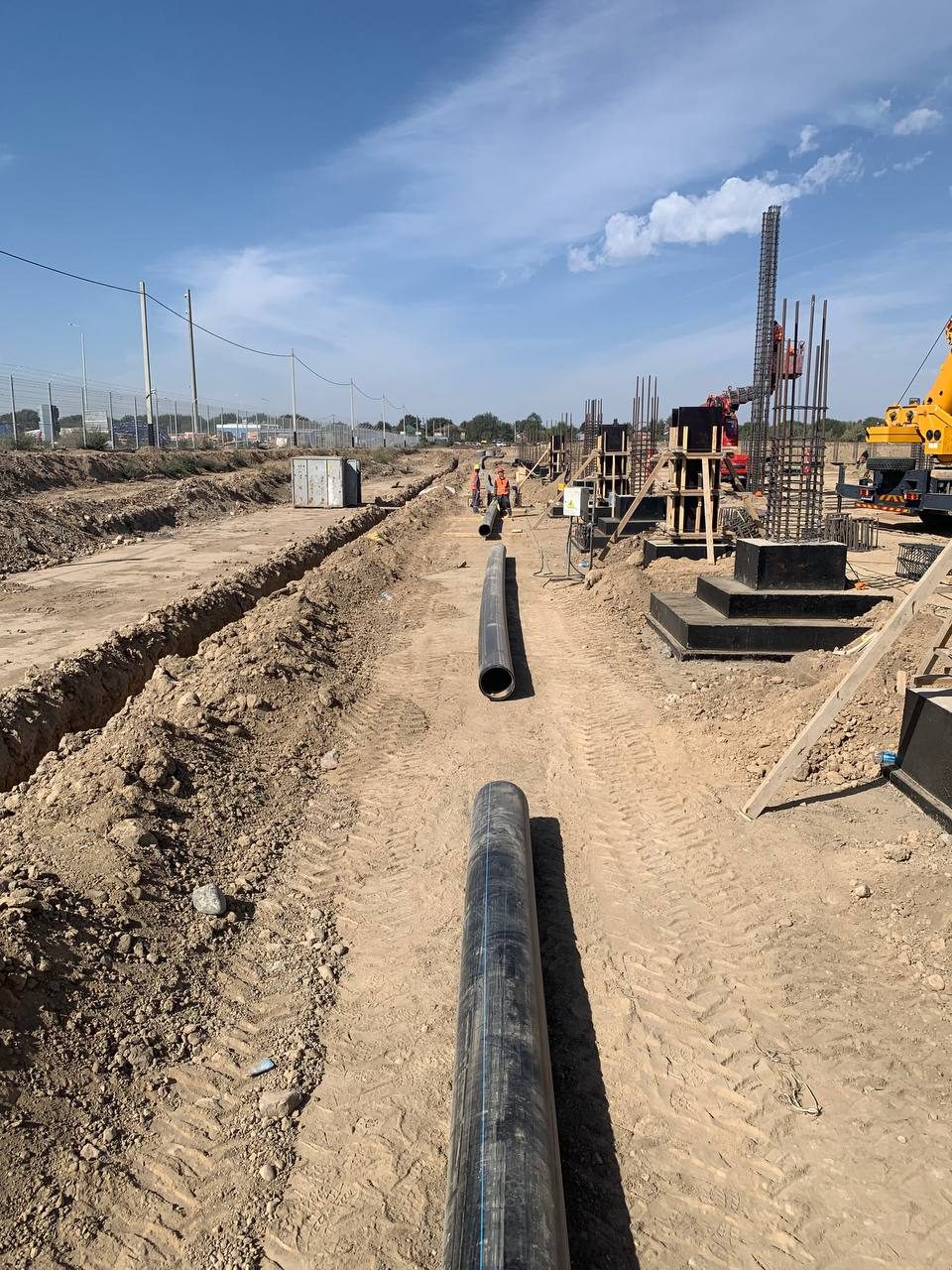

С площадки видна регулярная сетка фундаментных блоков с выпусками арматуры. Параллельно подготовлена траншея под кабельные линии и доставлены кабельные барабаны — начинается монтаж наружных сетей электроснабжения.

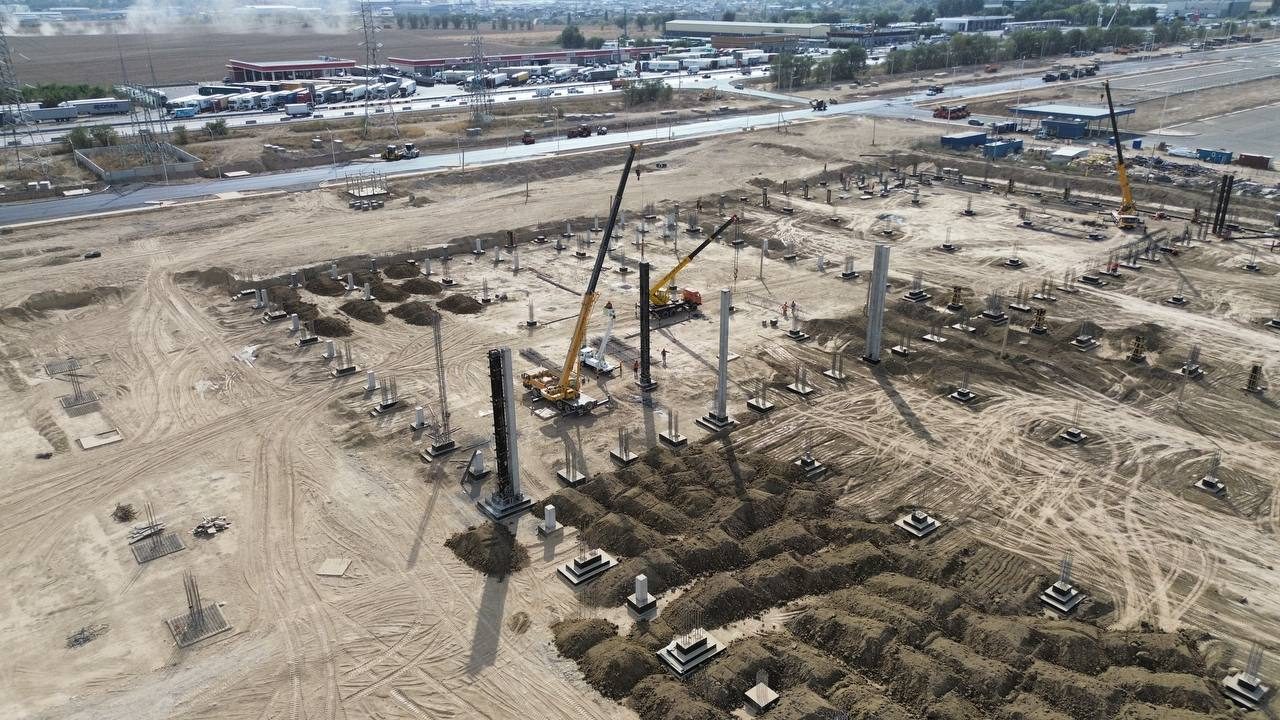

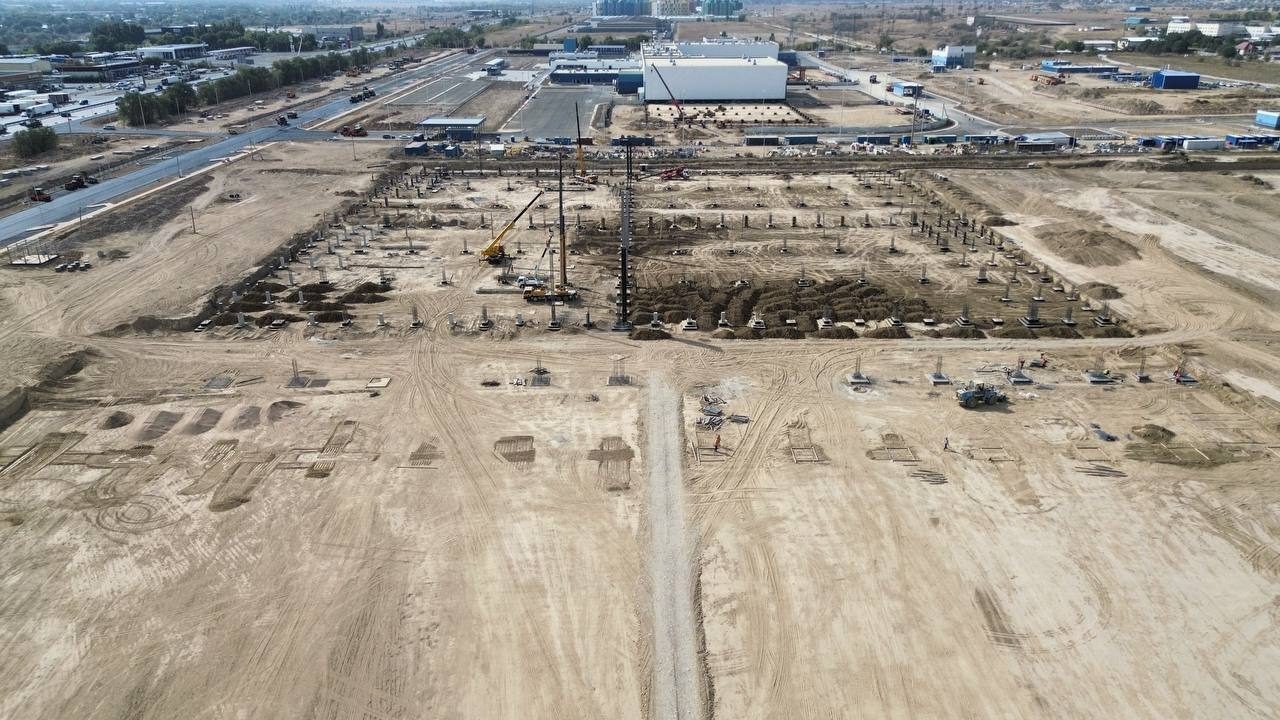

Аэросъёмка фиксирует, как увеличивается число установленных колонн и фундаментов. Рядом с площадкой уже работает действующий складской корпус — будущий комплекс встраивается в сложившуюся логистическую зону у БАКАД.
Часть монолитных колонн уже забетонирована, часть стоит в опалубке и арматурных каркасах. На площадке работает тахеометр: выполняется вынос и контроль осей перед монтажом следующих элементов каркаса.

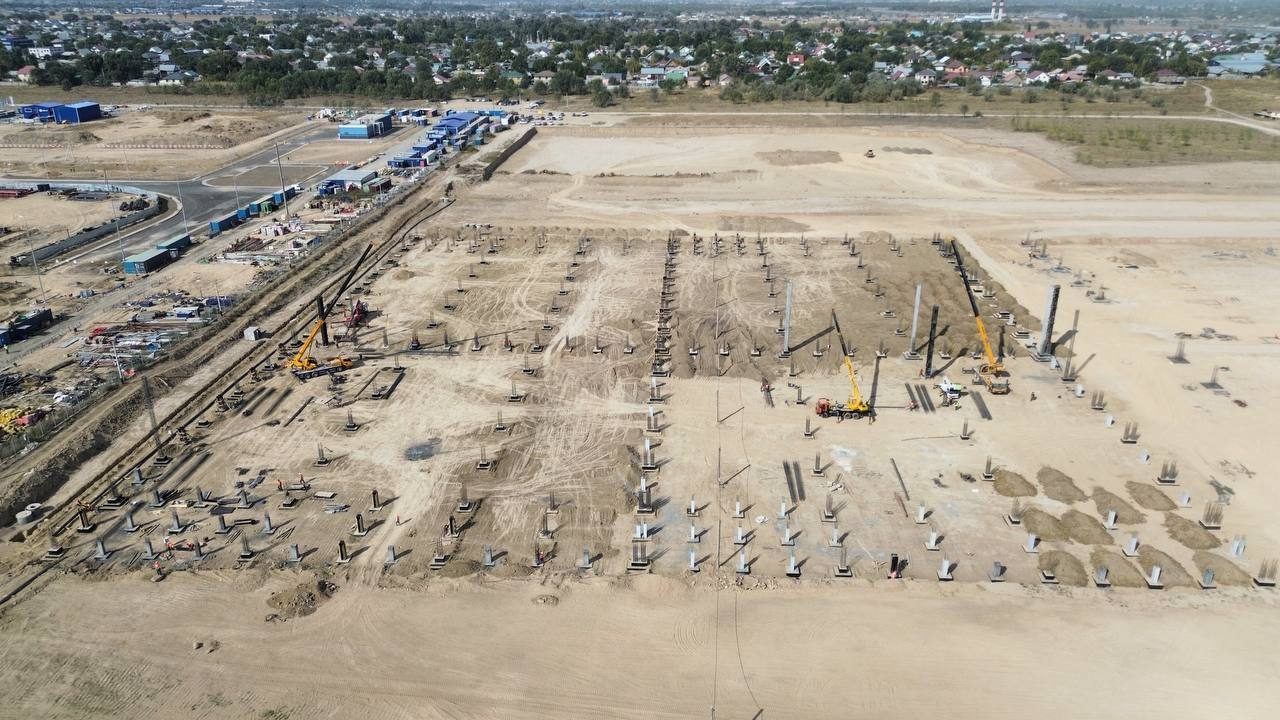

Аэросъёмка показывает сетку ростверков и продольную траншею под коммуникации, а также первые установленные колонны. С земли видны модульная опалубка, арматурные каркасы и работа автокрана — площадка перешла от земляных работ к возведению каркаса.

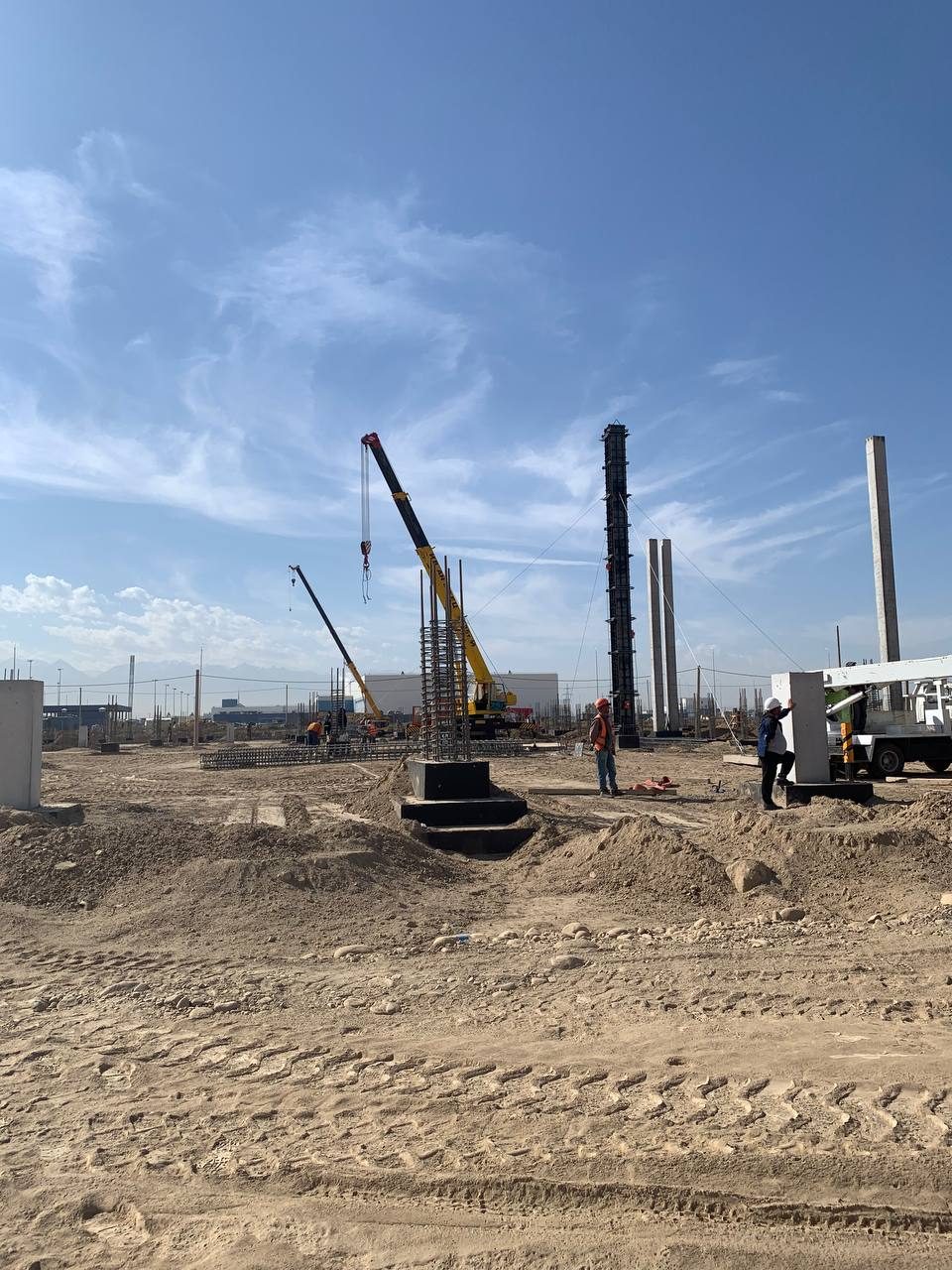

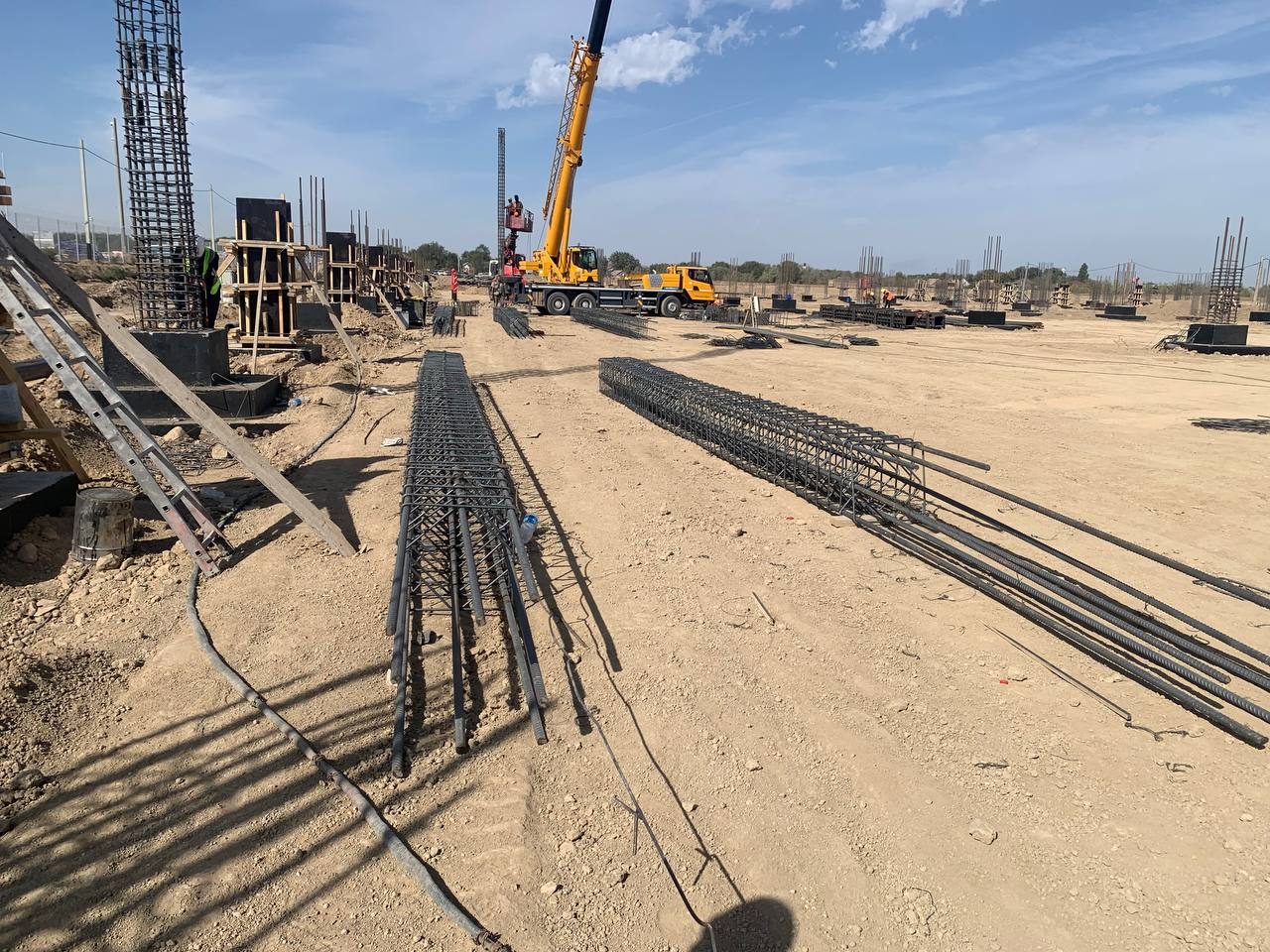

Идёт монтаж каркаса: краны ставят колонны по сетке, часть стоек уже в бетоне. Параллельно прокладываются инженерные сети, вдоль участка укладывают подъездную дорогу.

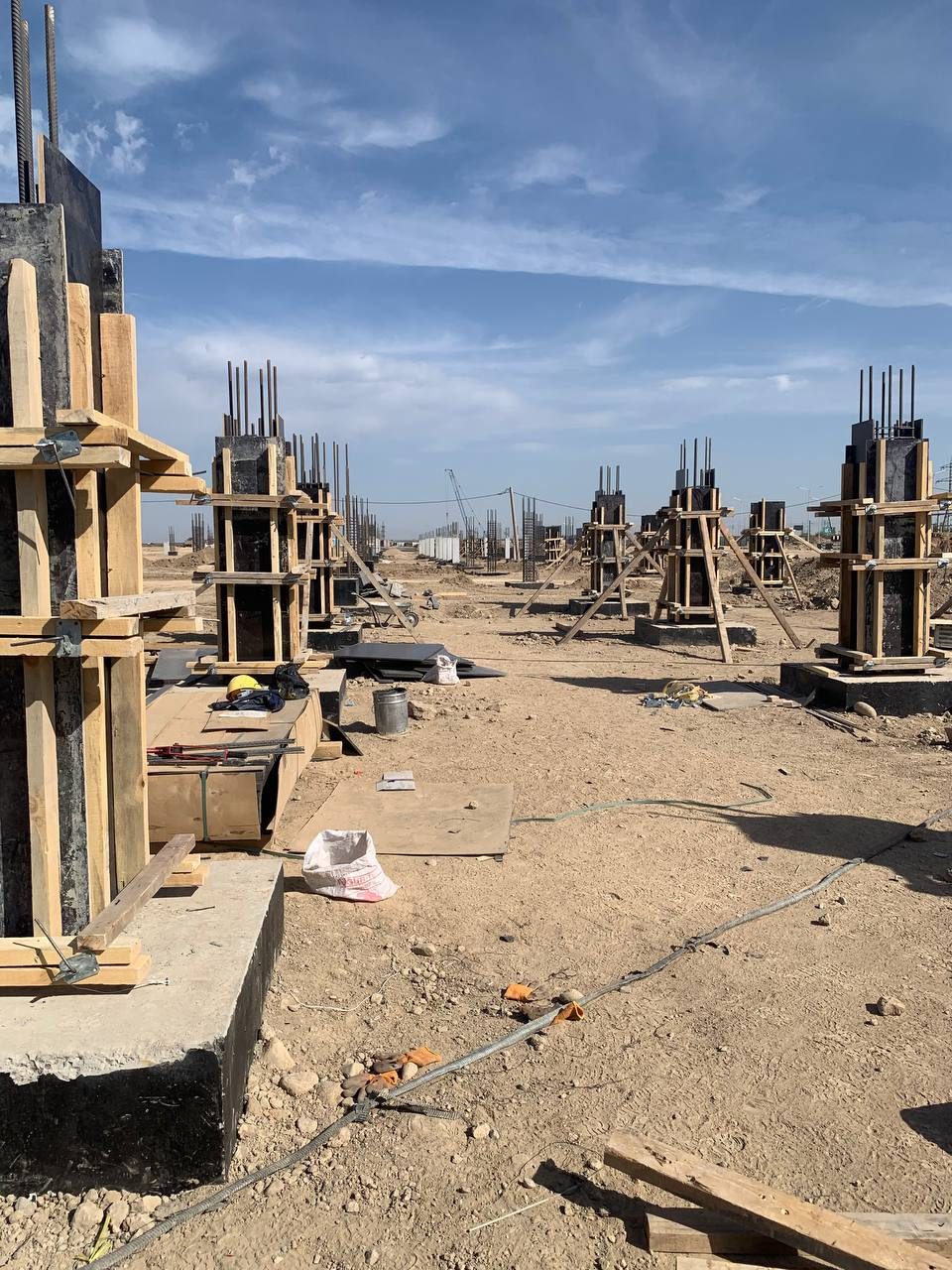

30 сентября 2026Идёт монтаж колонн: бетонирование в опалубке, установленные стойки и арматурные каркасы. Обустроены въезд на площадку и бытовой городок.

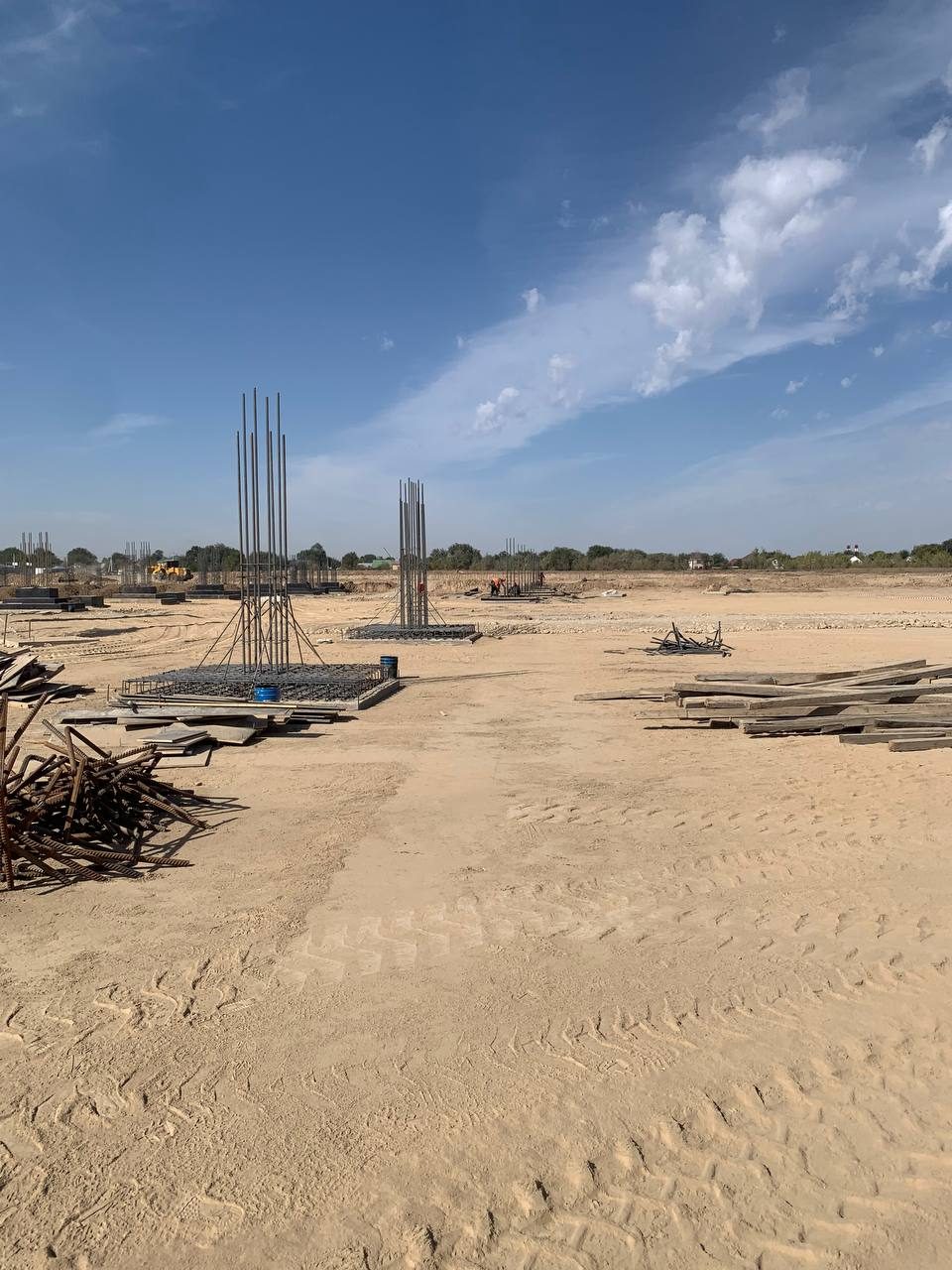

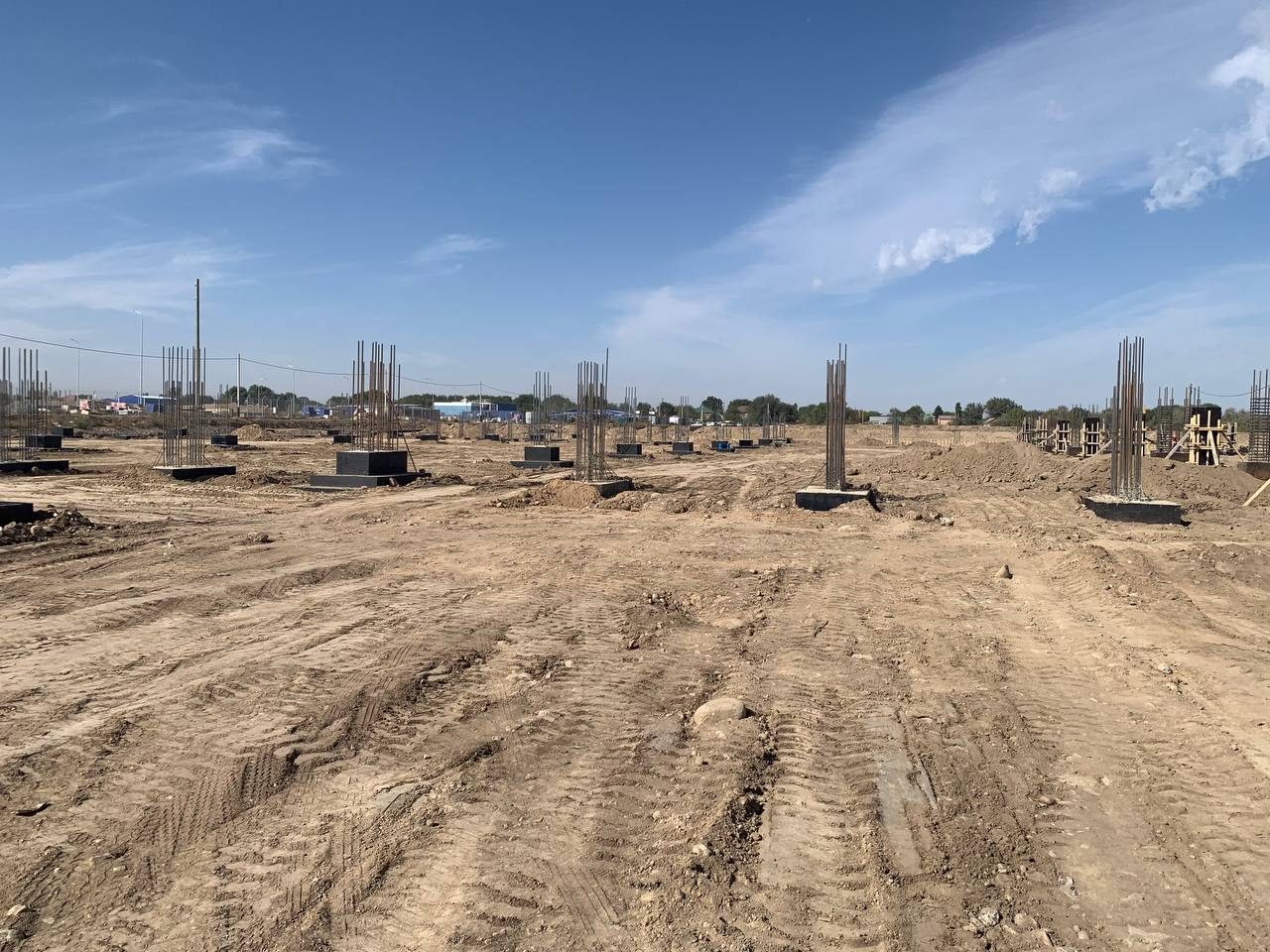

Продолжаются работы по фундаментам: сетка стаканов сформирована, идёт монтаж арматурных каркасов колонн, собраны каркасы фундаментных балок. Вдоль подъездной дороги укладывают тротуар.
На площадке велись земляные работы, прокладка инженерных сетей и устройство фундаментных стаканов.
Август 2026Первая очередь складского комплекса. Готовность — III кв. 2027. Форматы сделок: аренда и built-to-suit.
